水下取水头安装方法

水下取水头安装施工方案:

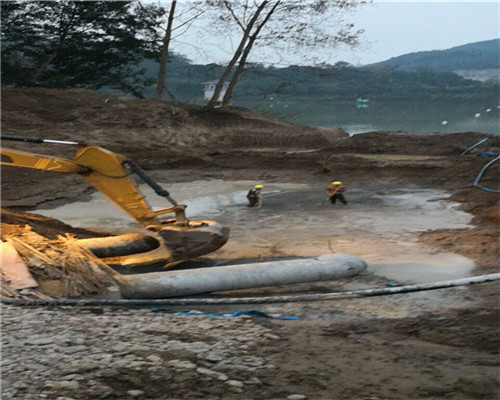

取水头采用钢桩支撑固定,并且在安装就位后四周抛石围护,桩基采用D609×14钢管桩,用螺栓与取水头底框在水下连接,再用水下混凝土将桩顶和底框浇筑成整体。  取水头采用整体水下安装工艺,由潜水员水下作业,采用螺栓与钢桩连接,水下混凝土充填基础,水下浇筑混凝土模板拟采用钢箱模,按图纸上与取水头的相对位置,直接通过连接钢管与取水头焊在一起,并且与取水头同时吊装下水。钢取水头安装的工艺流程-测量放线→水下开挖土方→施打钢管桩→桩帽安装→基础抛石平整→驳运及吊装钢取水头→吊装钢模→水下连接和浇筑水下混凝土→软体沉排→四周抛石保护。取水头制作成成品,由拖轮将方驳拖运至安装现场抛锚定位。  取水头部拼装前,在方驳上先用道木设支垫,起吊取水头部下半截置于道木支垫上后,进行钢桩帽与取水头部钢横梁梁底电焊作业。支垫设置应不影响钢桩帽电焊作业。吊安取水头部上半截并与下半截相对拼焊成整体。在水上采用浮吊整体吊装沉放。

取水头安装前先在管接口顶部及取水头中心设立两根测量定位杆,作为定位控制和标高校核用,测量控制宜采用三台经纬仪控制,其中两台控制取水头中心位置,一台设置在管轴线上,控制取水头轴线位置。检查桩基桩位及桩顶标高,均达设计要求后,由潜水员水下配合安装钢桩帽。同时检查取水头下部的抛石情况,避免高出桩顶。选派200t起重能力的浮吊,进行取水头安装。采用四根等长钢丝绳,将取水头吊起成水平状。在起重人员的指挥下,测量人员的下,徐徐松扣将取水头安装就位。直至位置准确,并校核标高吻合。由潜水员解扣并切割测量定位杆。最后在取水头四周按设计要求抛填块石,潜水员水下整平。水上施工时施工区域内安装临时警示装置,施工完成后,按图纸安装****警戒装置。

取水头布置在-12m等深线位置,距长江防洪堤中心约130m。取水头为蘑菇型钢结构, 直径φ10m,取水头高13.5m。取水头基础标高定为-17m。  取水头采用钢桩支撑固定,并且在安装就位后四周抛石围护,桩基采用D609×14钢管桩,用螺栓与取水头底框在水下连接,再用水下混凝土将桩顶和底框浇筑成整体。  取水头采用整体水下安装工艺,由潜水员水下作业,采用螺栓与钢桩连接,水下混凝土充填基础,水下浇筑混凝土模板拟采用钢箱模,按图纸上与取水头的相对位置,直接通过连接钢管与取水头焊在一起,并且与取水头同时吊装下水。
取水头制作成成品,由拖轮将方驳拖运至安装现场抛锚定位。取水头部拼装前,在方驳上先用道木设支垫,起吊取水头部下半截置于道木支垫上后,进行钢桩帽与取水头部钢横梁梁底电焊作业。支垫设置应不影响钢桩帽电焊作业。吊安取水头部上半截并与下半截相对拼焊成整体。在水上采用浮吊整体吊装沉放。取水头安装  取水头安装前先在管接口顶部及取水头中心设立两根测量定位杆,作为定位控制和标高校核用,测量控制宜采用三台经纬仪控制,其中两台控制取水头中心位置,一台设置在管轴线上,控制取水头轴线位置。检查桩基桩位及桩顶标高,均达设计要求后,由潜水员水下配合安装钢桩帽。同时检查取水头下部的抛石情况,避免高出桩顶。选派200t起重能力的浮吊,进行取水头安装。采用四根等长钢丝绳,将取水头吊起成水平状。在起重人员的指挥下,测量人员的下,徐徐松扣将取水头安装就位。直至位置准确,并校核标高吻合。由潜水员解扣并切割测量定位杆。最后在取水头四周按设计要求抛填块石,潜水员水下整平。
