导流洞水下封堵施工方案 |
|
|
 |
|

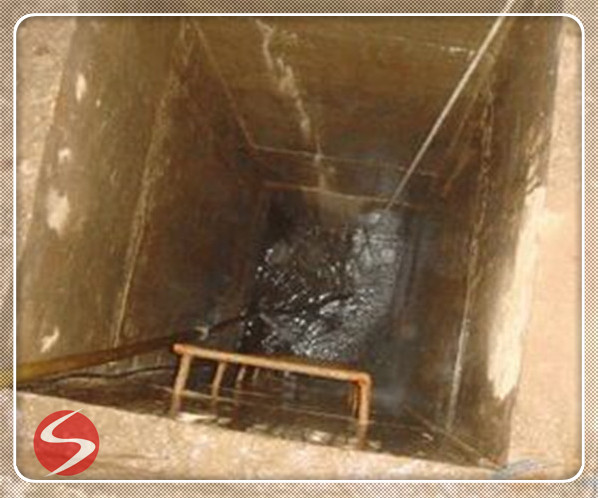

导流涵管的封堵施工混凝土浇筑总量,其中心墙上下游段混凝土预制管的封堵浇筑量,为C15混凝土,心墙压力钢管段,为C20微膨胀混凝土,有抗渗要求。整条导流涵管的封堵施工具有线路长、管径小、施工难度大、技术要求高、安全风险大等特点,必须计划周密、准备充分、协调一致,才能确保施工的安全、质量和进度。整个导流涵管的封堵分三个大段进行,分别为心墙至上游坝脚段混凝土管的封堵、心墙盖板下压力钢管段的封堵、心墙至下游出口段混凝土管的封堵。因管道过水时间较长,且经过洪水冲刷,应检查管内有无被破坏而渗水现象,若管内有渗水点应 行堵漏,不能完全堵住的做好引排,防止导流管封堵后不能完全闭气而渗水。
压力钢管至上游坝脚段混凝土管的封堵施工 导流涵管的封堵首先对压力钢管至上游坝脚段进行施工。此段涵管封堵的关键是抓速度,抢时间,必须周密计划,有序进行,其实施的成败决定了整个封堵方案实施的成败。本段封堵成功后将为压力钢管段的封堵提供可靠的施工条件。流涵管进水口至压力钢管段平均坡度为4%,本段混凝土浇筑时,应将混凝土的塌落度严格控制在18至20之间,利用管道的自然坡降,使混凝土自行密实。 拆除混凝土输送管时,若混凝土舱面无积水,可从混凝土舱面每次2根进行拆除。若混凝土舱面有积水,则应按照浇筑水下混凝土的要求,只能从导流涵管的外部拆管,使用卷扬机或滑轮组将输送管往外拖拽,边浇筑边后退,始终保证混凝土输送管出料口埋深于混凝土内1m~2m。
灌浆盖板下压力钢管段的封堵施工 心墙至上游坝脚段封堵完成后,开始进行压力钢管段的封堵。压力钢管段位于心墙灌浆盖板以下,因此本段封堵是整个导流涵管封堵的重中之重,因与混凝土防渗墙连接,必须做到完全止水,不能有丝毫渗漏。 压力钢管段的封堵从上游至下游分4段进行,前三段每段长8m,第四段9m。本段施工时已不再有库内水位上升的威胁,有充足的时间精心施工,确保万无一失。调整混凝土塌落度(18~20)达到免振捣的要求,保证混凝土能够自然密实。钢止水焊接应达到抗渗要求,回填灌浆充填饱满、密实,达到抗渗要求。
