施工工艺流程:
1、两岸敷设渡缆钢绳至江边水面,交通船带缆至巫山岸并连接卷扬机收紧钢绳到设计高度建始岸连接承缆钢绳电缆与承缆绳附着,牵引承缆绳至巫山岸承缆钢绳锚固架空过江电缆施工方案;

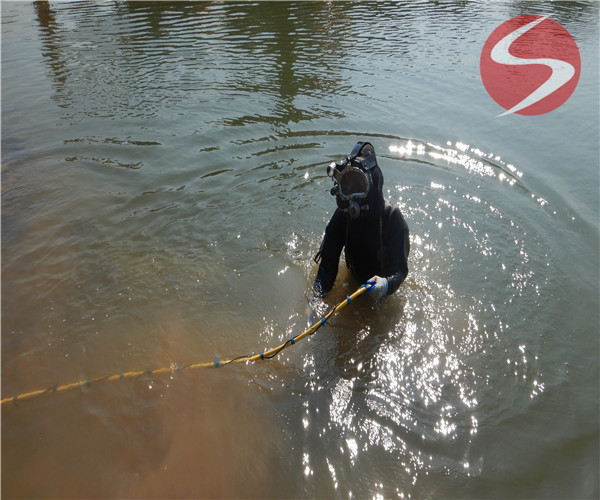

2、施工工艺及注意事项,两岸分别选择φ17.5mm完好渡缆钢绳一根(建始岸绳长1000m;巫山岸绳长600m)两岸同时将渡缆钢绳铺设至江边水面,绳尾进5T卷扬机。铺设时,应注意不得伤害钢绳,不得有一处铰挂异物。建始岸采用一条交通船将渡缆钢绳拖带至巫山岸。拖带时,岸上不断的松放钢绳并迅速对接钢绳,务必确保接头质量。钢绳对接完成确定可靠后,两岸卷扬机同时收紧钢绳并调整到设计高度。渡缆钢绳架设完成后,将承缆钢绳与其在建始岸卷扬机处连接,并不断地放承缆钢绳,通过巫山岸卷扬机的收绳将承缆向巫山岸牵引,同时在建始岸一侧在承缆绳通过索鞍后,将电缆与之附着,直至电缆到达巫山岸。将φ95高压电缆通过圆丝或其它牢固绳材)附着于钢绳上每间隔1.0m作一道附着,同时附着处电缆外应包扎一层橡胶皮以保护电缆,附着绑扎务必牢固可靠。当电缆到达巫山岸后,及时将承缆钢绳锚固于相应的位置。
3、安全保障措施3.1施工前,对卷扬机及相关机具进行检修,务必确保其正常运行。交通船拖带钢绳时,在港监部门的协调下,中断水上交通,上、下游分别设置一条警卫船。带缆交通船应有足够的动力,在完成钢绳及电缆的连接后,卷扬机收紧钢绳应迅速,当钢绳达到距水面50m时,方能开放交通。
本工程采用边敷边埋工艺进行电缆的敷埋施工。该工艺的原理是采用平底甲板驳,装载电缆后吃水为1.8m,可满足浅滩及浅水区域作业,并且能在泥砂地质搁浅坐滩等待。施工中施工船慢速绞锚牵引作为电缆专业施工船,船上布置储缆圈、过缆桥、布缆机、起重架、高压供水系统、电缆埋设机、水下埋深监测系统、DGPS定位系统、侧向锚泊定位系统、发电机组和生活舱等设备、设施。施工时采用锚艇辅助抛锚或拖轮侧顶进行前进和纠偏的施工方法。其特点是通过专用的电缆埋设机械,利用设在水力刀臂上的高压射水,在江底河床上冲射出电缆沟槽,而在电缆敷设过程中,全程电缆通过导缆笼进入埋设机的水利刀臂腹腔,直接到达刚刚形成的沟槽的底部,完成电缆的埋设施工。由于沟槽壁接近直立,极易自然回淤,故无需另行进行沟槽的回填工作。
